À La Désirade, la lutte contre les échouements de sargasses pourrait bientôt gagner en continuité. Un nouveau chantier industriel vient de démarrer en Guadeloupe, avec une promesse très concrète : passer davantage de temps à collecter les algues en mer, et beaucoup moins à interrompre les opérations. Les premiers tests sont attendus dès février prochain.
Pourquoi ce nouveau navire compte pour La Désirade
Les sargasses ne constituent pas seulement une gêne sur le littoral guadeloupéen. Lorsqu’elles s’échouent en grande quantité, elles créent des difficultés sanitaires, environnementales et territoriales qui exigent des réponses rapides.
À La Désirade, l’enjeu consiste surtout à intercepter les algues avant leur arrivée sur les plages. Le ramassage en mer permet d’éviter une partie des opérations lourdes à terre, tout en limitant la durée de présence des amas d’algues sur le littoral.
Le problème ne concerne d’ailleurs pas uniquement le quotidien des habitants. En Guadeloupe comme en Martinique, un rapport évoque une baisse d’au moins 25 % de la valeur des biens immobiliers dans les zones régulièrement exposées aux échouements. Certaines maisons et certains appartements y deviennent plus difficiles à vendre.
Les pouvoirs publics suivent aussi le dossier. À Petit-Bourg, une délégation de sept sénateurs a récemment consacré un échange aux conséquences sanitaires, environnementales et territoriales des sargasses. Leur rapport sur cet enjeu de santé publique est annoncé dans un délai de deux mois et demi.
Dans ce contexte, un navire capable de travailler plus longtemps sans revenir au port répond à une limite opérationnelle essentielle. C’est précisément le point sur lequel le futur Sargator 4 doit faire la différence.
Le Sargator 4, un collecteur conçu pour réduire les interruptions
Le navire en construction est le Sargator 4, quatrième génération développée par la société guadeloupéenne STMI. Il est destiné à La Désirade et doit renforcer les capacités de collecte des sargasses directement en mer.

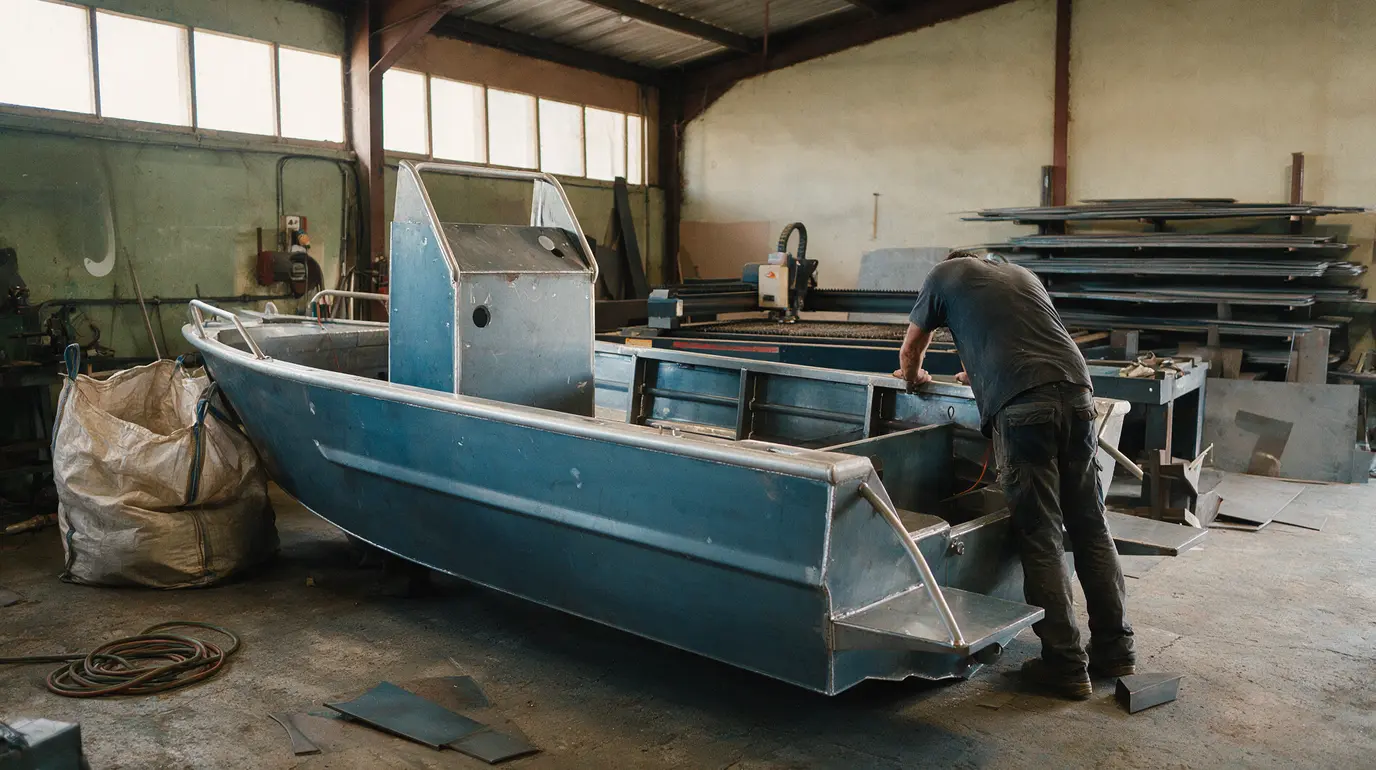

Le chantier a été officiellement lancé le lundi 14 septembre 2026, dix jours après la signature du contrat. Dans les ateliers de STMI, la première pièce du bateau a été découpée au laser grâce à une machine présentée comme unique aux Antilles.
Cette première découpe ouvre un travail d’ampleur. Près de 25 000 pièces devront être découpées, pliées, puis assemblées par soudure avant que le navire puisse prendre la mer.
L’évolution majeure porte sur le transbordement, c’est-à-dire le transfert des sargasses collectées vers leur stockage ou leur évacuation. Sur les premiers Sargator, le bateau devait régulièrement rentrer à quai pour décharger sa benne ou ses sacs.
Le Sargator 2 dépendait même d’un bateau d’accompagnement pour cette phase. Ces contraintes réduisaient le temps utile consacré à la collecte, alors que les arrivages de sargasses imposent d’agir sans multiplier les temps morts.
Le Sargator 4 adopte donc un système permettant d’éjecter directement les big bags, ces grands sacs utilisés pour le stockage et le transport. Cette évolution doit permettre au navire de poursuivre son travail avec davantage de rotations. Mais cette performance dépend aussi de dimensions et d’un rythme de chargement très précis.
Des big bags plus grands et deux tonnes chargées en moins de deux minutes
La capacité des big bags a été revue à la hausse. Elle passe de 1,5 mètre cube à 2,5 mètres cubes, soit un volume plus important pour emporter les sargasses collectées sans interrompre rapidement la mission.
Selon STMI, le Sargator 4 pourra charger deux tonnes de sargasses en environ une minute trente à une minute quarante. Ce rythme est associé au nouveau dispositif d’éjection des sacs, qui évite le retour systématique au quai.
Le gain attendu est d’abord opérationnel. Le bateau pourra rester plusieurs heures d’affilée sur la zone de collecte, au lieu d’alterner fréquemment entre le ramassage et le déchargement.
Cette autonomie accrue ouvre aussi la possibilité d’utiliser le navire en horaires décalés, selon les besoins de La Désirade. Le choix des créneaux dépendra des conditions locales et du volume de sargasses à traiter.
| Élément | Évolution ou donnée annoncée |
|---|---|
| Destination du navire | La Désirade, en Guadeloupe |
| Pièces nécessaires | Près de 25 000 pièces |
| Capacité des big bags | De 1,5 mètre cube à 2,5 mètres cubes |
| Capacité de chargement | Deux tonnes |
| Temps annoncé pour ce chargement | Environ 1 minute 30 à 1 minute 40 |
| Durée du chantier | Environ cinq mois |
Le principe ne consiste donc pas simplement à embarquer davantage d’algues. Il vise à fluidifier toute la chaîne, entre la récupération en mer, le remplissage des big bags et leur évacuation. Reste à voir comment cette conception s’insérera parmi les autres méthodes de lutte.
Onze années de développement et une technologie appelée à évoluer
Le Sargator 4 est présenté comme l’aboutissement de onze années de recherche et développement. STMI s’est appuyée sur les enseignements tirés des modèles précédents, dont les limites de transbordement étaient devenues un frein majeur.
Le Sargator 3, entré en fonctionnement au début de l’année 2026, a également fourni de nouvelles données. Elles ont servi à améliorer le quatrième modèle, qui doit désormais démontrer la maturité de cette technologie développée en Guadeloupe.
Pour Laurent Brousseau, directeur de STMI, le navire ne doit pas être vendu comme une solution universelle. L’entreprise défend plutôt une approche adaptée à chaque territoire et à chaque plage, avec plusieurs techniques de collecte lorsque cela est nécessaire.
Cette prudence est importante. Une machine performante en mer doit répondre aux conditions réelles du site : accès, configuration du littoral, besoins de transport et organisation de l’évacuation des algues. Le Sargator s’inscrit donc dans un dispositif plus large de gestion des sargasses.
STMI envisage déjà deux projets à Antigua. L’entreprise doit aussi se rendre prochainement au Mexique, où elle est sollicitée depuis plusieurs mois pour étudier les solutions les mieux adaptées aux besoins locaux.
La commande de La Désirade représente ainsi une vitrine pour le savoir-faire guadeloupéen. Avant toute diffusion plus large, le futur bateau devra toutefois confirmer ses capacités lors de ses essais en conditions réelles.
Ce que le chantier doit encore démontrer avant la livraison
La construction du Sargator 4 doit durer environ cinq mois. Les pièces découpées au laser devront ensuite être pliées et soudées avec précision afin de former l’ensemble du navire.
Les premiers essais en mer sont programmés en février prochain. Ils permettront de vérifier le fonctionnement de la collecte, le remplissage des big bags et l’éjection directe des sacs.
Il faut éviter une confusion fréquente : le nouveau navire ne supprime pas à lui seul le phénomène des sargasses. Son rôle est de renforcer le ramassage en mer, avec une organisation pensée pour limiter les retours à quai.
Son efficacité reposera donc autant sur sa capacité de chargement que sur son intégration dans les opérations locales. La rapidité annoncée n’aura de sens que si les big bags éjectés peuvent être pris en charge sans créer un nouveau point de blocage.
Si les essais confirment les résultats attendus, La Désirade disposera d’un outil plus endurant pour intervenir face aux échouements. Le rendez-vous de février sera le premier test décisif de cette nouvelle génération conçue et fabriquée en Guadeloupe.
